Zatížitelnost a vysychání anhydritové podlahy po vylití.
Anhydritová podlaha je od vylití po 48 hodinách pochozí. Po tuto dubu musí být prostor uzavřený a bez průvanu. Teplota objektu nesmí překročit + 30 stupňů a klesnout pod + 3 stupně po dobu 5 dnů.
V závislosti na teplotě a vlhkosti prostředí má anhydritová podlaha 3-5 den 25 % své pevnosti. To znamená, že se dají dělat lehčí stavební práce.
Po 10-15 dnech v závislosti na teplotě a vlhkosti prostředí se může začít částečně zatěžovat. Pokud by se mělo jednat o bodové zatížení tak doporučujeme např. štafle, menší stavební lešení … podložit roznášecí deskou, kterou je potřeba po ukončení prací (každý den) odstranit, aby mohl anhydrit vysychat.
Po 28 dnech (opět záleží na teplotě a vlhkosti prostředí) by měla mít podlaha 100 % své pevnosti.

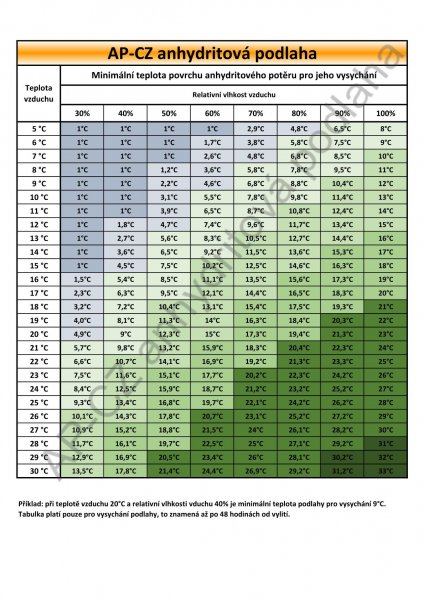

Orientačně se dá počítat s tím, že 10 mm anhydritu vyschne za 1 týden.
